尾上分庁舎改修工事を進めています。
市では尾上分庁舎改修工事を令和6年11月11日に南・齋杉特定建設工事共同企業体と契約し進めています。
改修工事の写真や進捗状況を定期的にお知らせいたします。

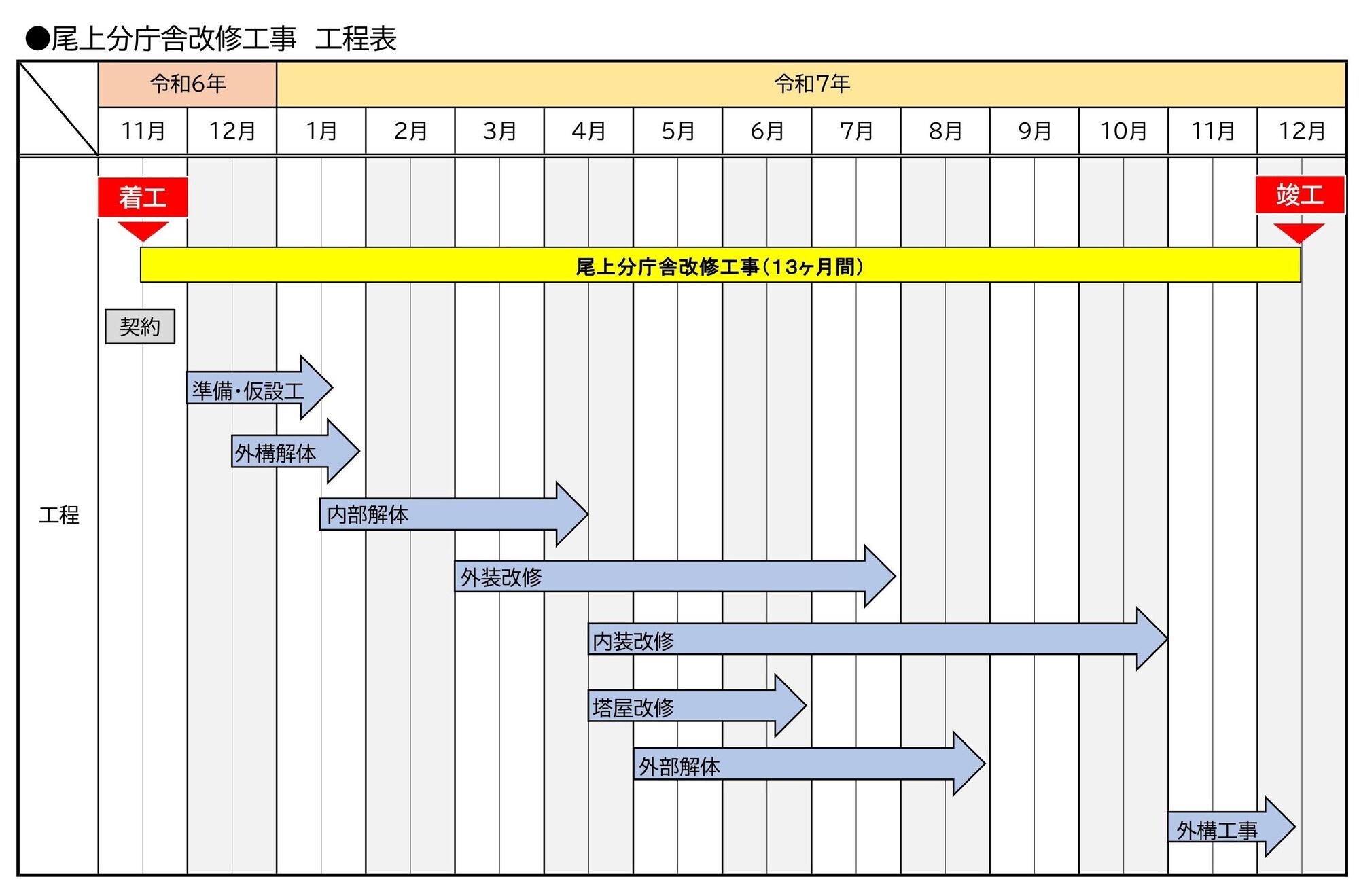

工事スケジュール
工事状況

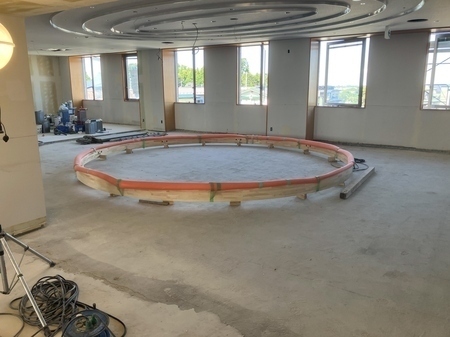

R7.4月の状況

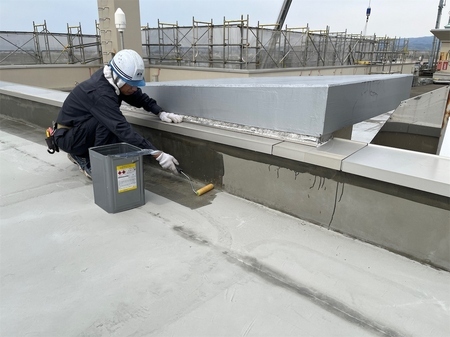

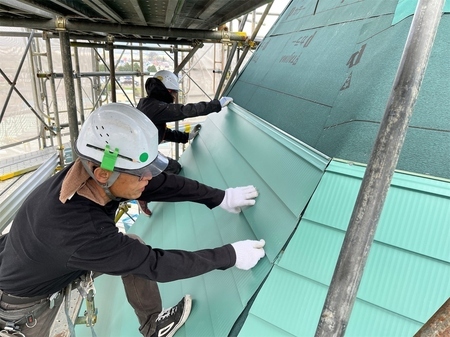

屋上防水の施工状況です。

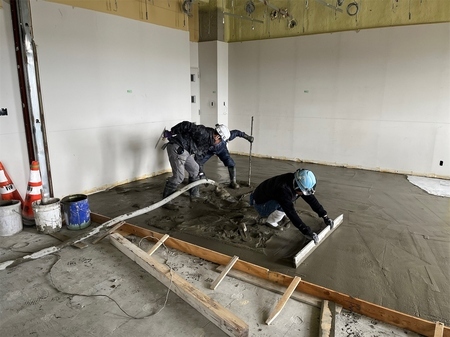

床モルタルの施工状況です。

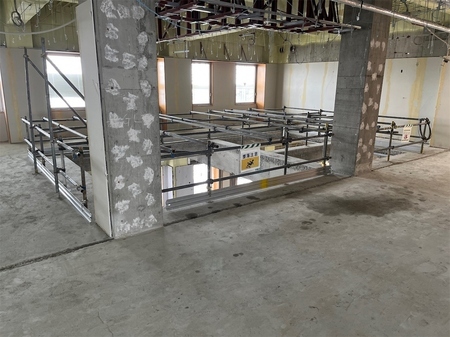

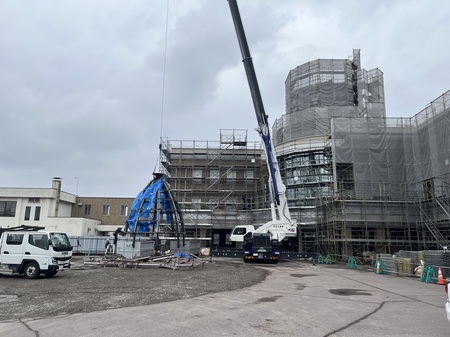

パインフォーラムの屋根の撤去状況です。

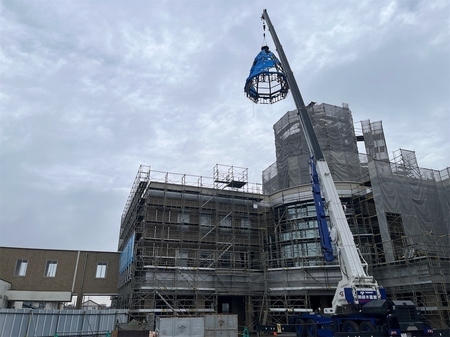

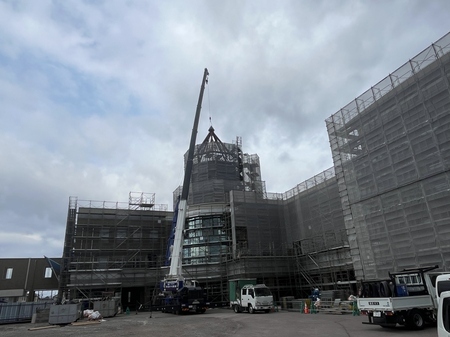

屋根の撤去が完了し、新たに鉄骨製の屋根を設置しました。
R7.3月の状況

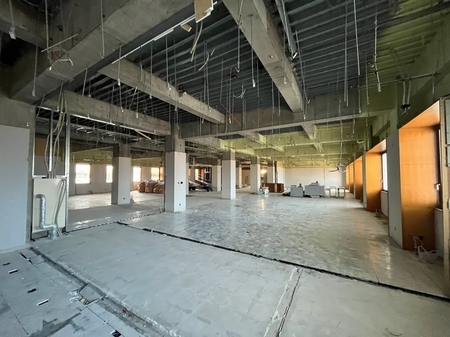

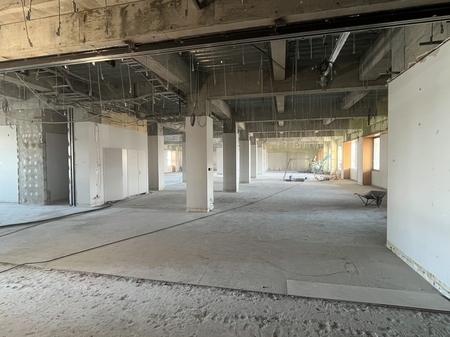

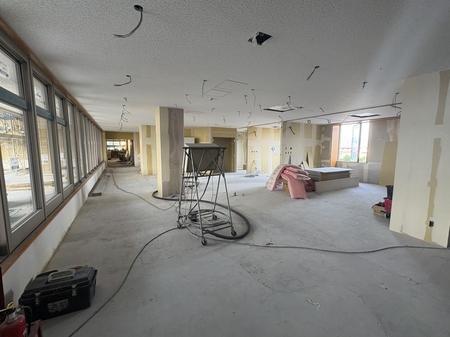

1階の内部解体作業の状況です。1階は本棚や読書室が設置され、図書館機能が充実したエリアとなります。

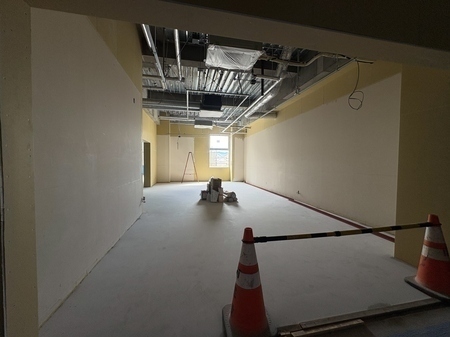

R7.2月の状況

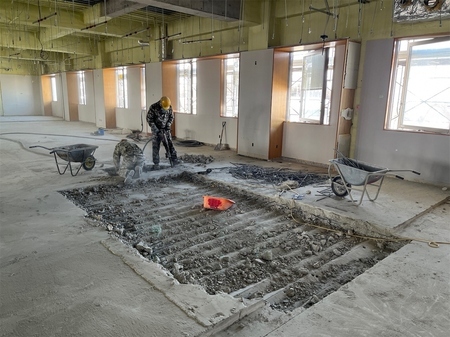

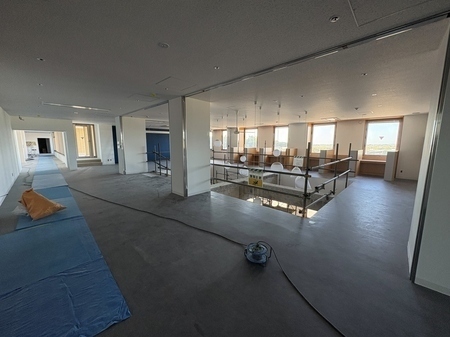

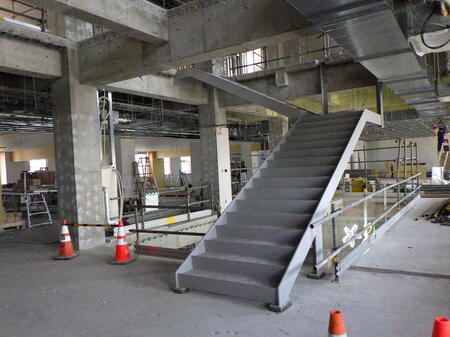

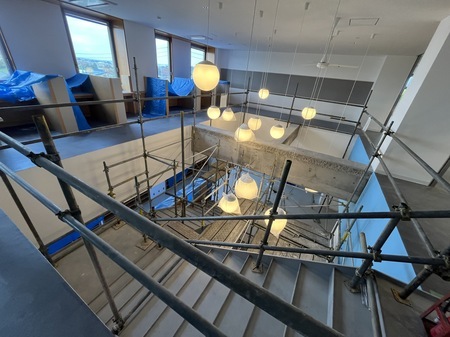

図書館エリアに吹き抜け階段を設置するため、床を撤去しています。吹き抜け階段は、1階から3階までを繋ぐ大きな空間となります。
R7.1月の状況

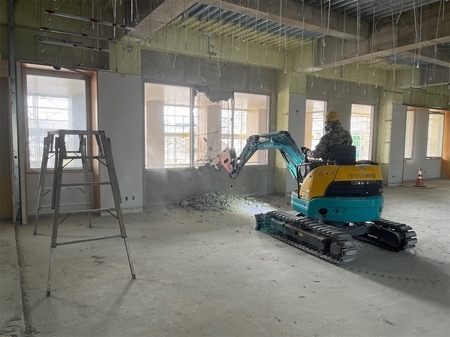

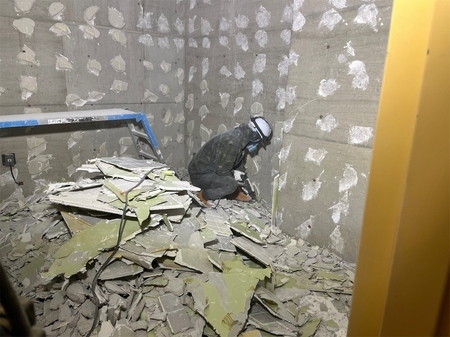

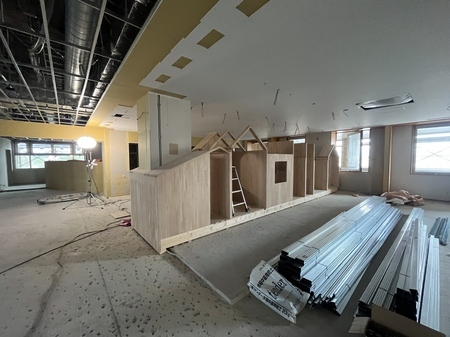

内部の解体作業が始まりました。
R6.12月の状況

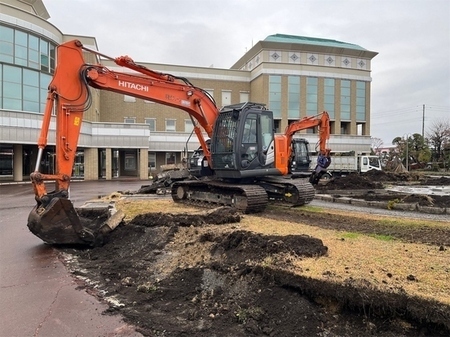

庁舎前の円形広場の解体状況です。改修工事後は駐車場になり、屋外でのイベントなどにも対応できる空間となります。
